Comenzaron trabajos de tendido eléctrico subterráneo en la Capital

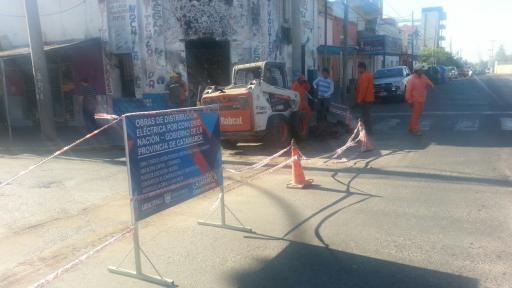

El Ministerio de Servicios Públicos inició trabajos de tendido de cable subterráneo en el casco céntrico de la ciudad Capital, tendiente a mejorar el servicio eléctrico. Se trata en este caso de la obra de TENDIDO MEDIA TENSIÓN SUBTERRÁNEO PARA LA ET CARAVATTI.
(DIARIOC, 10/11/2014)

El presupuesto de la obra de referencia es de aproximadamente $ 1.695.748,50 y tiene un plazo de ejecución de 180 días. La misma esta enmarcada en el Plan de Obras de energía eléctrica que Catamarca firmó con el Ministerio de Planificación de la Nación.

Detalles de la obra

La obra consiste en la construcción de un electroducto subterráneo para implantar una vinculación de Media Tensión (13,2 kV) con el fin de enlazar la LMT aérea proveniente del centro de transformación N° 6, el cual su ultimo apoyo de la línea aérea (Terminal) se encontrara en la esquina Noreste de la plaza 25 Agosto de la ciudad capital; con la Estación Transformadora Caravatti a construirse sobre vereda suroeste de calles Rivadavia y Zurita. Con esto, se pretende reforzar el vínculo existente entre los nodos mencionados.

La traza proyectada se desarrollará en el Capital y su recorrido será de aproximadamente 360 m. El proyecto se extenderá desde el poste terminal de la LMT aérea, ubicado en las proximidades de la avenida Güemes y calle Salta, sobre vereda de Plaza 25 de Agosto, desde allí se dirigirá hacia el Norte por Calle Salta hasta la intersección de Zurita. Luego hará un giro de 90° hacia el oeste y subirá por calle Zurita hasta la esquina de Rivadavia y Zurita donde se construirá la Cámara Subterránea Caravatti (sobre vereda suroeste, al costado de la escuela J.B. Alberdi), para finalmente acometer a ella.

A lo largo de la traza habrá diferentes tramos de canalizaciones, esto responde a las líneas de MT y BT que atravesaran dicho tramos.

Los trabajos que comprende la obra son:

1. Replanteo y proyecto.
2. Cruce 1º de Mayo Acometida a Poste.
3. Cruce Güemes y 1º de Mayo.
4. Tendido Subterráneo Salta entre Güemes y Zurita.
5. Cruce Zurita y Salta por Salta.
6. Cruce Salta y Zurita por Zurita.
7. Tendido Subterráneo Zurita entre Salta y Rivadavia.
8. Cruce Rivadavia y Zurita.
9. Vínculos de Cañeros Zurita.
10. Cruce Zurita Acometida a Cámara Caravatti.
11. Cámaras de pasos.
12. Tendido de conductores.
13. Puntas terminales.
14. Ensayo de aislación.

(Se ha leido 304 veces.)

Se permite la reproducción de esta noticia, citando la fuente https://www.diarioc.com.ar

Compartir en Facebook

Más Noticias:

01-06-2026 Catamarca suma una nueva opción de movilidad ante el crecimiento del transporte por aplicación
19-05-2026 El Hot Sale 2026 tiene un nuevo árbitro: la inteligencia artificial
07-05-2026 Hot sale en productos de descanso con hasta 65% off, 24 cuotas sin interés y 2x1 en almohadas
21-04-2026 Cambiar el chip: endeudarse en serio en una Argentina distinta
25-11-2025 Gendarmes argentinos conquistan la cumbre del Volcán Pissis, una de las montañas más altas de América
06-08-2025 Estudiantes de Arquitectura de la UNCA diseñan un complejo fronterizo estratégico para Fiambalá
16-07-2025 Avanza la implementación del código QR en farmacias: gobierno presenta plan de fiscalización nacional
07-07-2025 Estudiantes de la UNCA y del Instituto Superior Técnico Industrial | Estudiantes realizaron una visita técnica a empresa de construcción modular bioclimática
10-06-2025 Del 11 al 13 de junio, | El camión Larti Innova de Lartirigoyen visitará San Fernando del Valle de Catamarca
01-06-2025 Comerciantes celebran el fin del aporte obligatorio a INACAP tras 17 años
Sitemap | Cartas al Director | Turismo Catamarca | Contacto | Tel. (03833) 15 697034 | /www.diarioc.com.ar 2002-2026
